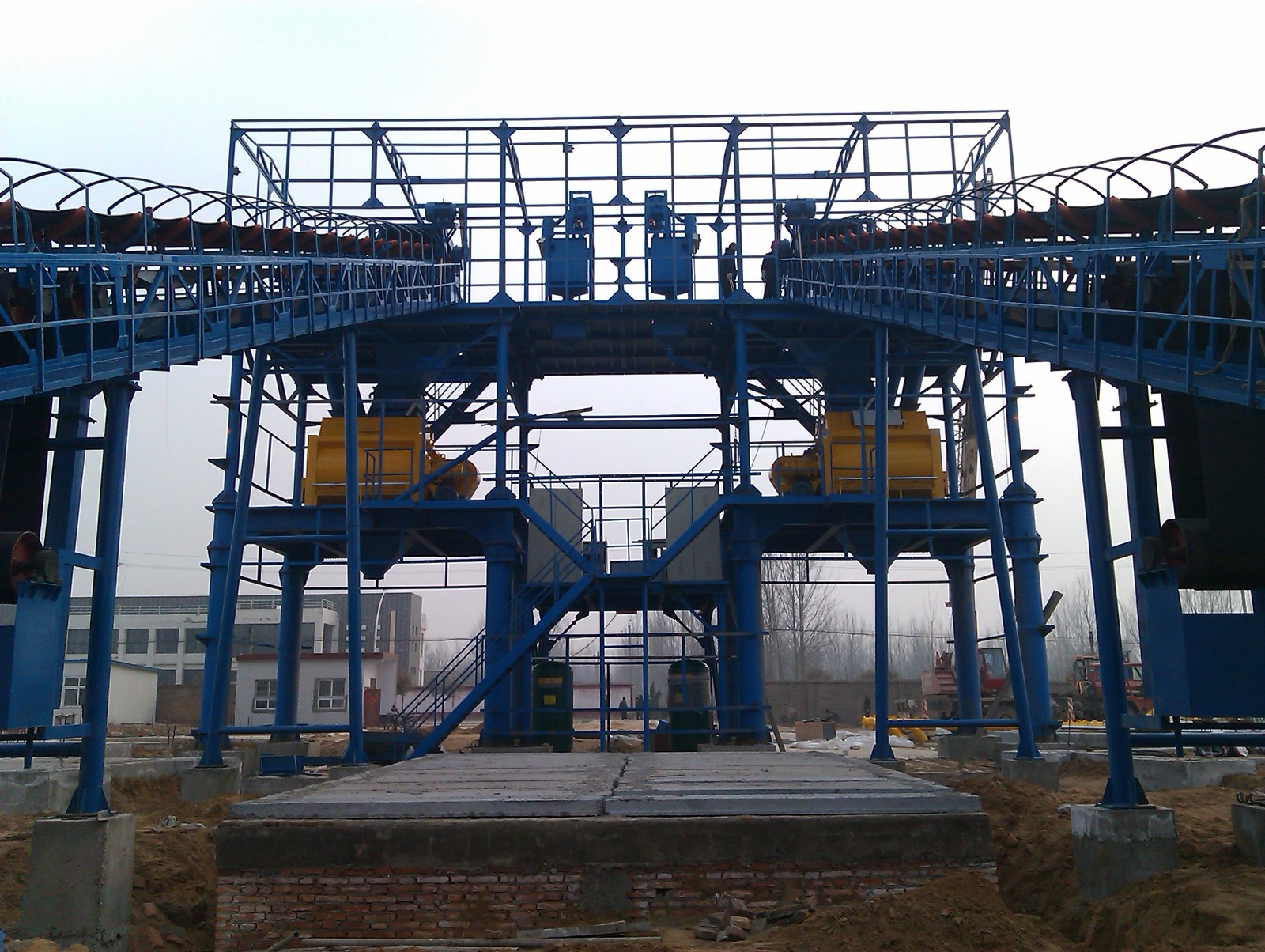

在以往的文章中,我們總是講解安裝建設混凝土攪拌站的步驟流程,今天我們來說下拆除攪拌站的流程。
混凝土攪拌站屬大型混凝土機械設備,原則上建好之后是不建議經常拆除移動的,耗時耗力不說,拆除安裝不當可能還會影響到設備的后續使用。但是也確實存在這樣或者那樣的原因?qū)е挛覀円鸪炷翑嚢枵?,那么在拆除過程中怎樣保證設備的完好無損和再利用呢?以下,輝宏就來給大家說說:混凝土攪拌站具體拆除步驟。
首先,拆機前的準備工作
1、拆除前檢驗:在攪拌站拆除前,由技術員對設備的使用狀況和各系統的運轉情況進行全面檢查,并做好記錄(包括影像資料),采取切實可行的防范措施,消除安全隱患和避免拆卸過程中產生的意外損壞,造成不必要的經濟損失。
2、拆除前保養:為保證設備的下次安裝時能夠正常運轉,必須對設備進行拆除前的整體清理和注油保養,確保各機械的潤滑到位,從而為搬遷做好準備。
3、一般需檢查的主要部位:主機粉料稱卸料門,運轉時的軸端潤滑、主機卸料門,水泥倉、粉煤灰倉及螺旋機有無陳料,粉料倉的卸料口,各計量稱的卸料口和卸料閥,配料機卸料口,攪拌站外觀等部位。
4、作業場地:場地的路基為混凝土,攪拌站周圍的膨潤土、細沙及蓄水池等物資設施在拆機前一周內全部清理外運。保證施工現場無障礙物,有足夠的空間進行拆卸作業。
其次,拆卸步驟
1、電器部分拆除
所有電纜拆除之后均用膠口袋包裝并用扎帶捆扎密封,防止進水受潮;所有電纜只需拆除一端,并將其用油性筆做好標記收回盤好固定;先拆除主電路的電纜(包括各電機的電纜線),后拆除控制電路(包括電磁閥,限位傳感器的控制線)。
2、機械部分拆除
攪拌站拆除要堅持先安后拆的原則,拆除順序?yàn)榉忾]系統-->配料機系統-->平皮帶輸送機-->斜皮帶輸送機-->螺旋輸送機-->粉煤灰水泥稱量系統-->主機鋼構攪拌系統-->水泥、粉煤灰罐。
(1)先將上封閉拆除,然后將配料機系統拆除后將儲料斗及稱量斗整體轉場,注意稱重傳感器的保護;
(2)皮帶輸送機整體放置在預先準備的空閑場地;在吊裝過程中注意電機的保護,防止碰撞;
(3)將控制操作平臺固定好,拆除控制室支架的螺栓,將控制室先吊起后,用割槍從混凝土支墩處切除支架,并用鐵絲捆綁轉場;
(4)先將螺旋機拆除后,再拆水泥、粉煤灰稱重系統并吊出,然后再拆除支腿連接螺栓將攪拌機及其鋼結構一起吊離現場,注意檢查原裝攪拌主機吊耳的焊接狀況,如若有脫焊現象應及時補焊并進行復查。
(5)粉煤灰倉是攪拌站最高最重的部件,將吊車卸扣裝入粉煤灰罐的吊耳,讓吊車?yán)o鋼絲繩,然后再用割槍從混凝土支墩處將支腿切除。最后用另一輛吊車吊起下半部分的鋼結構支架。兩輛吊車由專人統一指揮,將粉煤灰罐吊至水平然后放置地面,吊裝過程中應先將下端緩慢提起一定的高度,然后上端向下釋放適當?shù)母叨龋喙抟嗤?/p>
